投资9.1亿!剑河县正在安装的这些“大家伙”,预计今年9月竣工

在线投稿邮箱:tougao@qdn.cn  新闻热线:8222000  值班QQ:449315
时间:2020-05-08 09:34:34  来源:掌上黔东南

  炎炎夏日,阻挡不住工人们的施工热情。记者从久仰风力发电站项目部了解到:投资9.1亿元的该项目将于今年9月竣工。

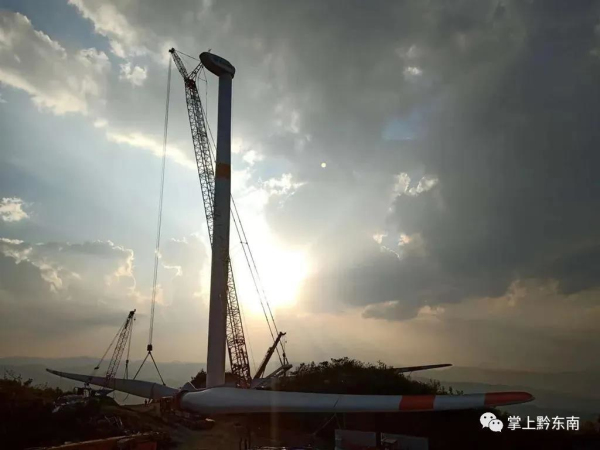

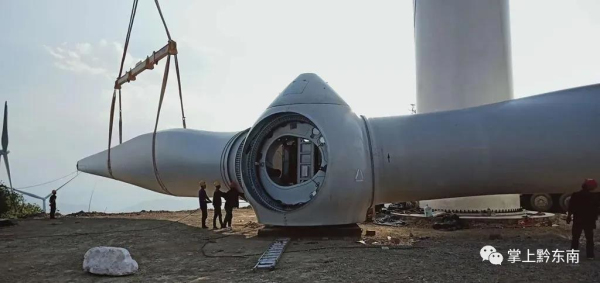

  5月5日下午,剑河县久仰镇风力发电场内,多名技术人员正小心翼翼地控制着吊车,将68.8米长的风力发电机叶片安装至叶轮上。

  “这是我们安装的第6台风力发电机,接下来还有34座。” 华润电力剑河久仰风电项目负责人于照和表示,久仰镇风力发电场的前期建设已经完成,接下来的工作就是将所有发电机安装完毕。

  要安装这么多座风力发电机,说起来容易。但是每一座发电机想要完成安装,却并不是一件容易的事情。

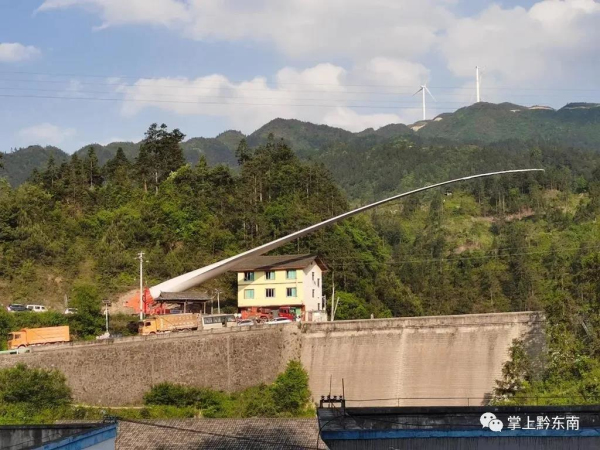

  “每一个叶片的运输都不容易,运输人员需要驾驶专用车辆,用近乎徒步的速度将叶片从几十公里外的设备堆场运送到这里来,为了保证叶片的安全,基本上一次运输都要花费至少4天的时间。”于照和表示,目前一台的发电机从运输到安装,都需要约7天的时间,还不包括前期从工厂加工运到剑河县的时间。

  即便如此困难,但是作为剑河县至关重要的能源项目,该项目部的所有人,都打着十二分的精神投入到接下来的工作中。

  剑河县多山,之所以选择把风力发电站项目落地到久仰镇,是因为这里的气候条件。

  “我们在选址的时候,都会从海拔的高度、山区的地势、气候等多个因素进行考虑。也正是因为久仰镇的这片山脉有如此好的‘风资源’,才让我们最终选定在这里建设风力发电场。”于照和说到。

  值得一提的是,为帮助到久仰镇的经济发展,该项目部还通过与久仰镇相关部门及村集体的组织协调,以一天150-200的价格,解决了周边村寨160多名村民的就业问题。还以征地补偿、购买当地农产品等方式为地方百姓增收创造了条件。

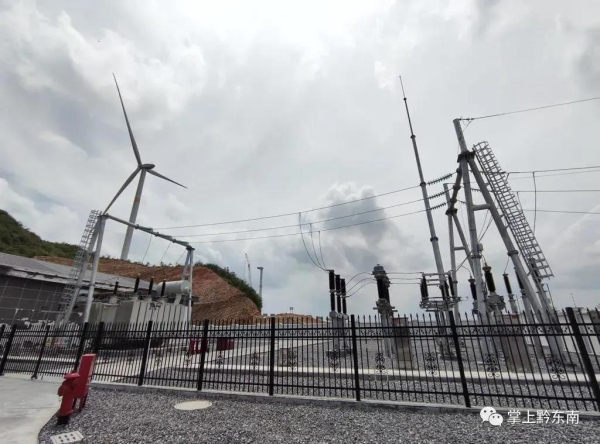

  据了解,久仰镇风力发电项目是剑河县风电项目的第三期工程,已列入贵州省2020年度重大工程和重点工程项目,项目总投资9.1亿。自2018年12月18日开工以来,已完成了发电机基础、110kV升压站、进场道路(50km)施工、场内道路(34.1km)、送出线路工程(46.8km)的施工建设。

  目前,剩余的风力发电机正加紧进行着安装,预计将于2020年9月份竣工。届时,久仰镇风力发电站每年可发电2.09亿度,一座发电站可持续运作20年,每年可节约标煤6.91万吨。

责任编辑:叶敏【收藏】
上一篇:剑河:种植“订单辣椒”贫困户无忧增收(图)
下一篇:@剑河市民:这类人有一份精准康复礼包,请查收!

声明:


凡本网注明“来源:黔东南信息港”的所有作品,均为黔东南信息港合法拥有版权或有权使用的作品,未经本网授权不得转载、摘编或利用其它方式使用上述作品。已经本网授权使用作品的,应在授权范围内使用,并注明“来源:黔东南信息港”。违反上述声明者,本网将追究其相关法律责任。

凡本网注明“来源:XXX(非黔东南信息港)”的作品,均转载自其它媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。
