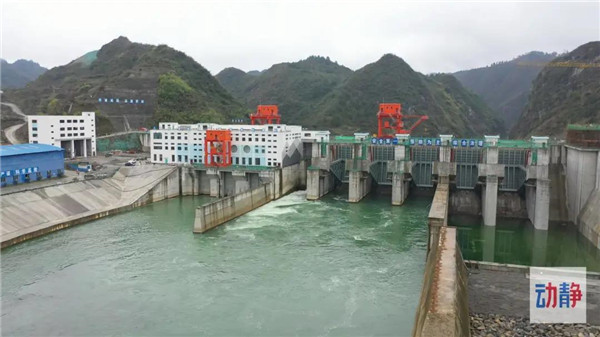

(航拍图片 朱磊)
项目工程指挥长张信连告诉记者,库区总蓄水量为 3829万立方,目前每秒钟的水流量是80立方米,在确保下游生态流量的基础上,现在拦水流量调控在每秒钟50立方米,按照这样的蓄水进度,大约要15天能达到正常蓄水位,接下来再进行调试运行,大约2月底首台机组可以实现并网发电。
项目工程指挥长张信连
清水江平寨航电枢纽位于台江县与施秉县两县交界处,由省交通厅规划、管理,省航电开发投资有限公司建设,项目于2017年10月开工,历时4年建成,这也是继都柳江上四座航电枢纽投运后,该公司建设、运营、管理的第五个航电枢纽项目,为贵州省进一步畅通水路运输,实现以电养航,助推水运良性发展夯实基础。
贵州省航电开发投资有限公司总经理高文龙
据贵州省航电开发投资有限公司总经理高文龙介绍,平寨航电枢纽工程是以航运为主,兼顾发电、旅游等功能的综合性开发项目。项目投产后将会带来3500万元的年收益,实现“以航为主,以电养航”的目的,解决了船舶通行运维资金。

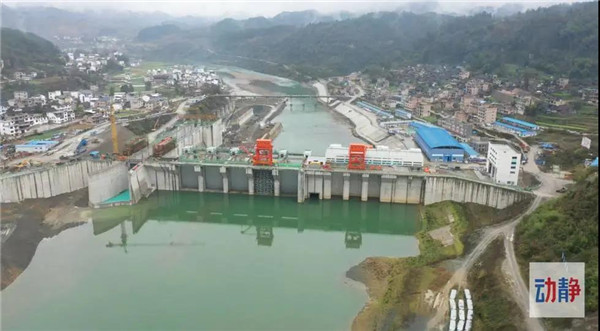

(航拍图片 朱磊)
贵州现有五条出省水运通道,分别是乌江、赤水河、清水江、 南北盘江红水河以及都柳江。平寨航电枢纽是清水江上游重点水运项目,该项目总投资15.9亿元,大坝总长439.42m,最大坝高41.5m,装机容量为42万兆瓦,设计发电量每年1.3亿千瓦时。
